鋼框輕型屋面板由型鋼邊框、鋼筋骨架、輕混凝土保溫芯材、陶粒混凝土上下面層復合而成。具有輕質、承重、保溫、隔熱等特點。

安裝順序:
(1)鋼框輕型屋面板的吊裝順序:要求鋼屋架在合格完成后才可吊裝鋼框輕型屋面板。由鋼屋架合格完成的第一跨開始,由3軸←→12軸、A←→E軸進行吊裝。
(2)天窗立板可與吊裝平面鋼框輕型屋面板平行施工,并銜接拼板縫施工工作。
鋼框輕型屋面網架板的吊裝:鋼框輕型屋面網架板的垂直吊裝采用汽車吊。開始吊裝鋼框輕型屋面網架板時,認真檢查吊裝設備。一定要在一跨中的每兩榀鋼屋架鋼框輕型屋面網架板鋪裝完成焊接后才可進行下一塊網架板吊裝工作,并以此類推,直至整個車間鋼框輕型屋面板完全鋪裝完畢。
鋼框輕型屋面網架板的焊接:鋼框輕型屋面網架板安裝就位于鋼屋架頂面,對局部有偏移的板應及時用撬杠進行調正。檢查鋼框輕型屋面板的安裝位置準確合格后,用電焊將板邊肋與鋼屋架進行焊接固定。每塊方舟板與鋼屋架焊接應不少于3處,每處焊縫長度不少于50 mm,且焊縫高度不少于3mm,即完成一塊鋼框輕型屋面板的鋪裝。并以此類推,完成所有鋼框輕型屋面網架板的焊接安裝。

屋面板間拼縫:
鋼框輕型屋面板的安裝及焊接完成后,對板之間的縫清理干凈。由于屋面網架板拼縫高度只有40mm,故采用在拼縫底面上鋪膠帶加玻纖網布,隨后再抹1:3水泥沙漿與鋼框輕型屋面板的板面相平。
施工工藝:
1,安裝前對班組進行詳細的技術交底。協調貨站和運輸部門在卸車和運輸過程中各項保護工作,盡量避免轉運途中產品的損壞。

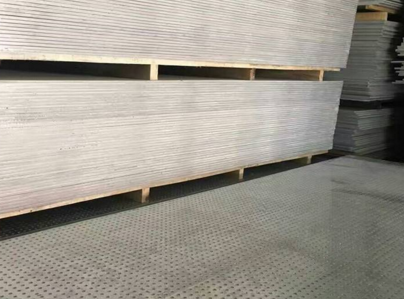

2,現場碼放鋼框輕型屋面網架板時,四角須墊枕木,使鋼框輕型屋面網架板離地面約20CM,木墊板距鋼框輕型屋面網架板端不超30cm,碼放高度不超過10塊。
3,吊裝鋼框輕型屋面網架板時設專人看護,發現鋼框輕型屋面板有損壞嚴重現象,禁止將該網架板吊至屋面安裝。
4,鋼框輕型屋面板與鋼屋架必須保證三點焊接,焊縫長度不少于50mm且焊縫高度不少于3mm。焊縫表面不準有氣泡,夾渣,咬肉及焊瘤,藥皮必須清除干凈。
